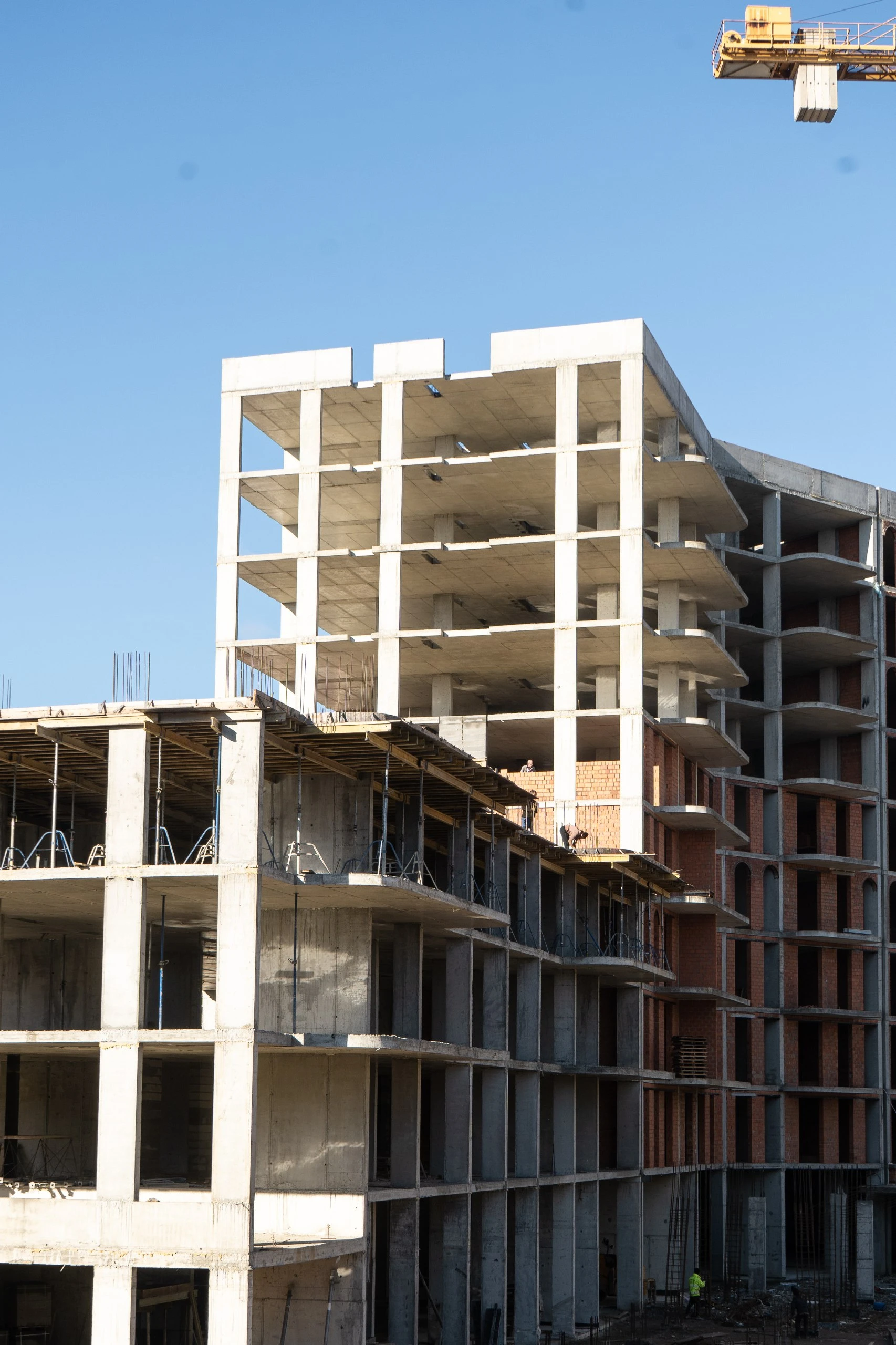

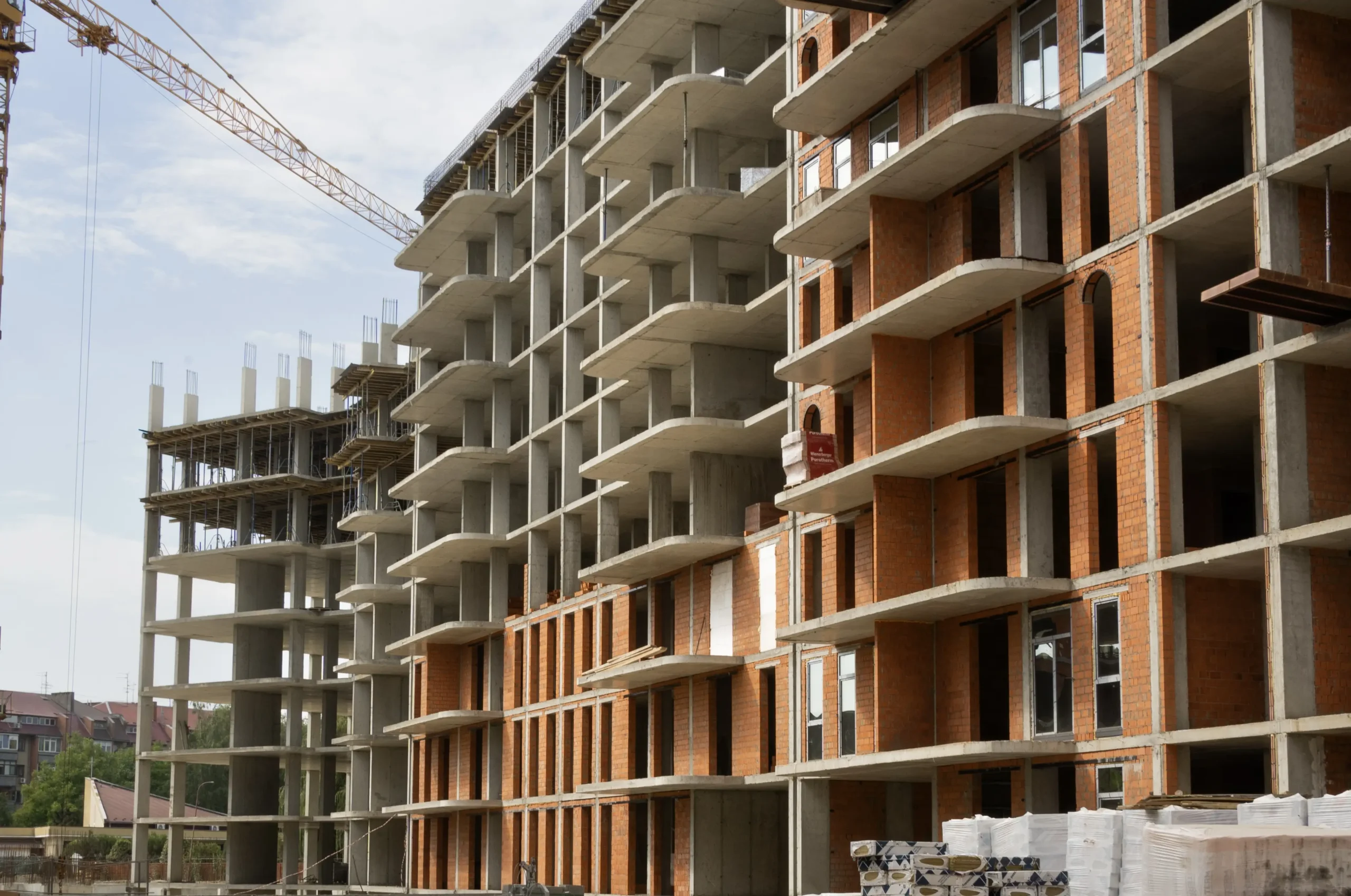

Динаміка будівництва

  • Грудень 2025

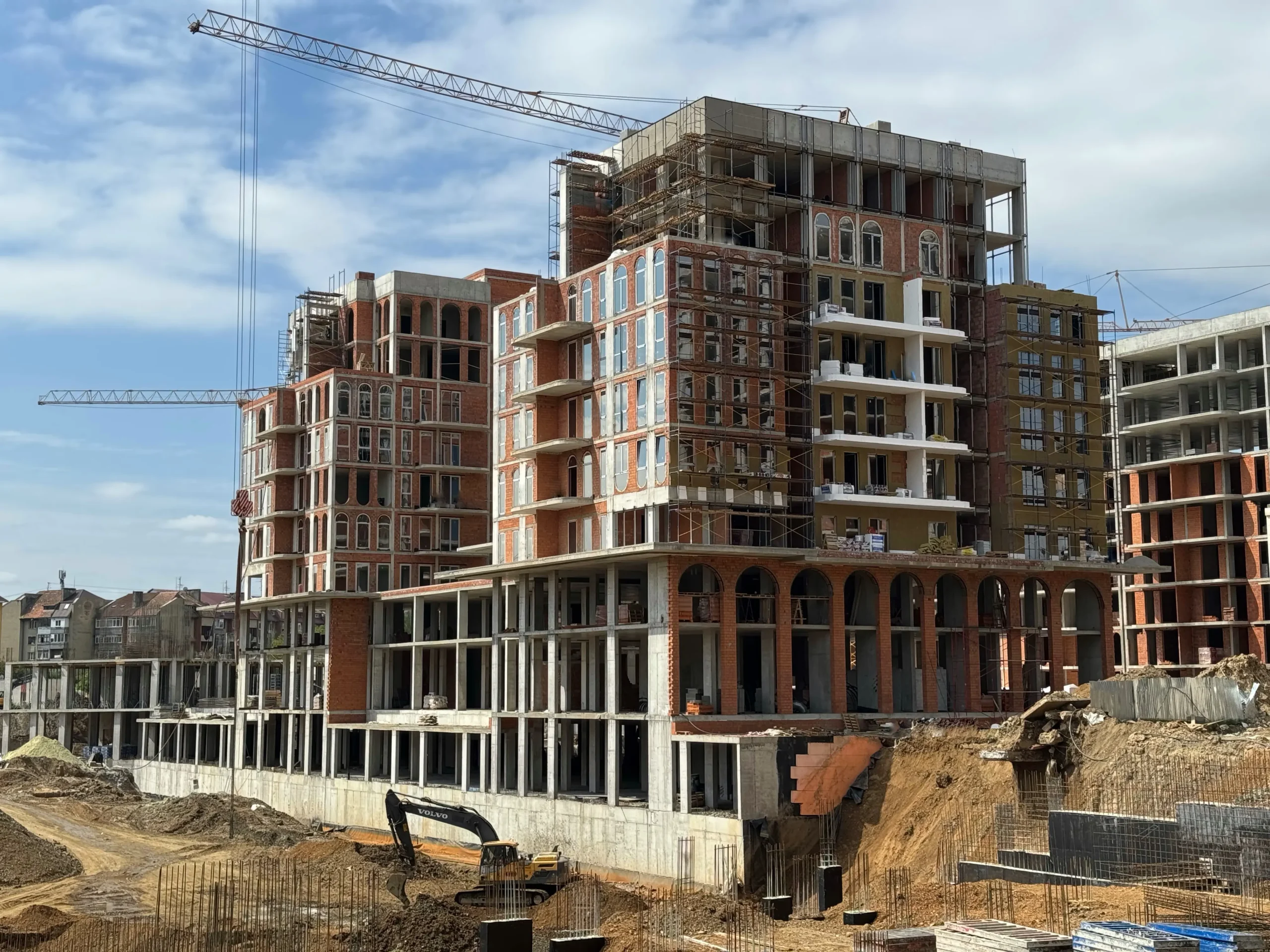

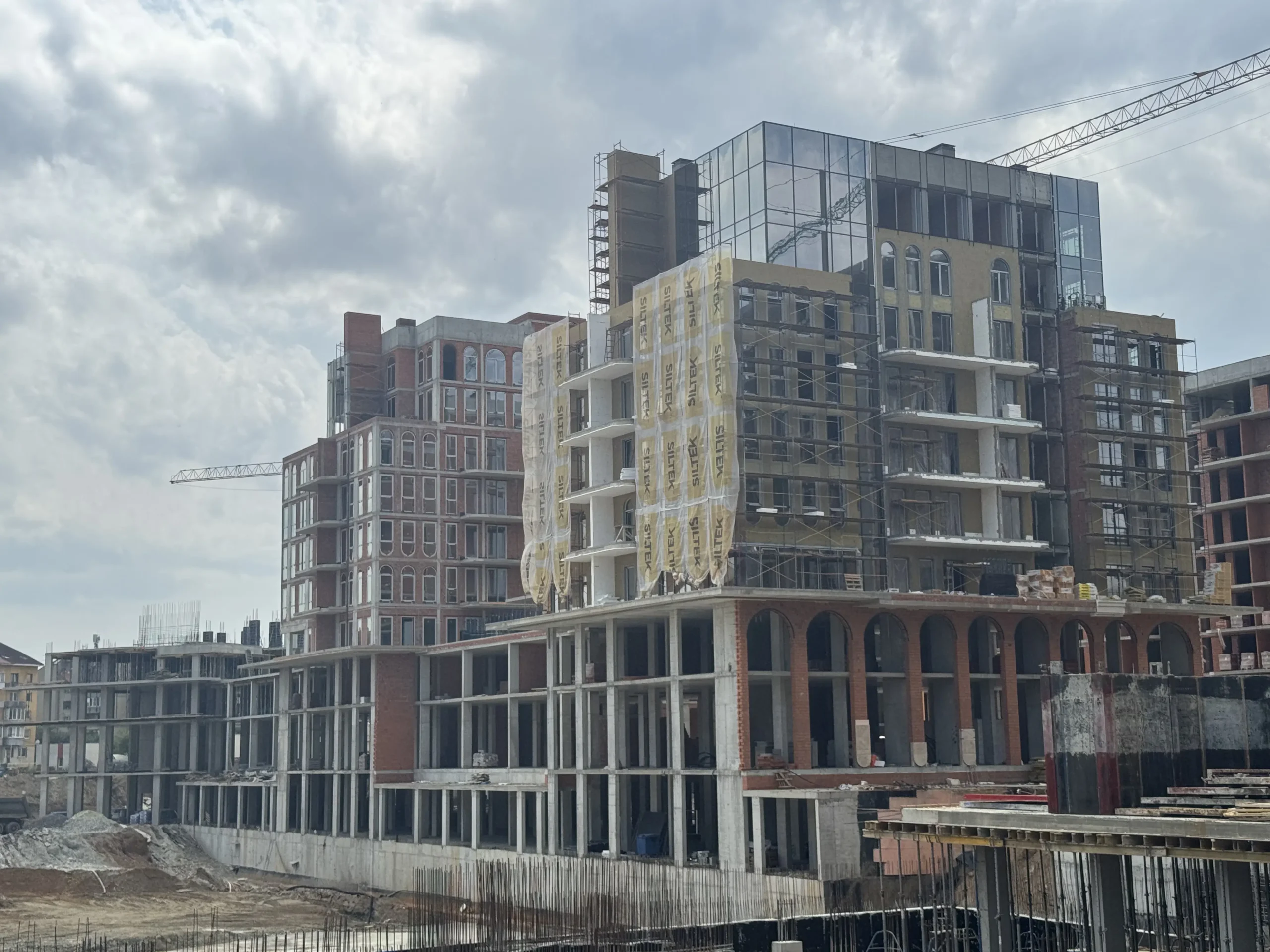

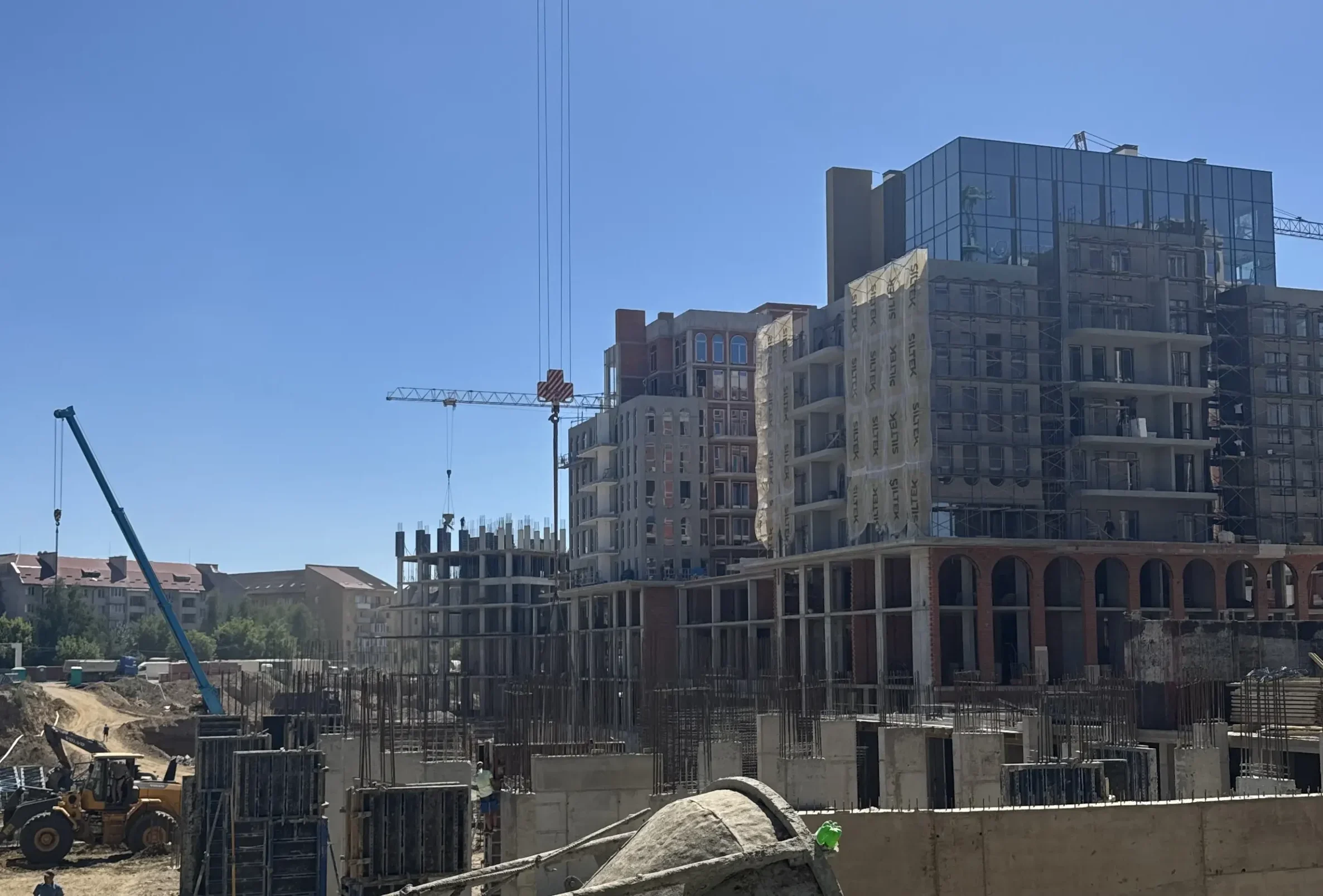

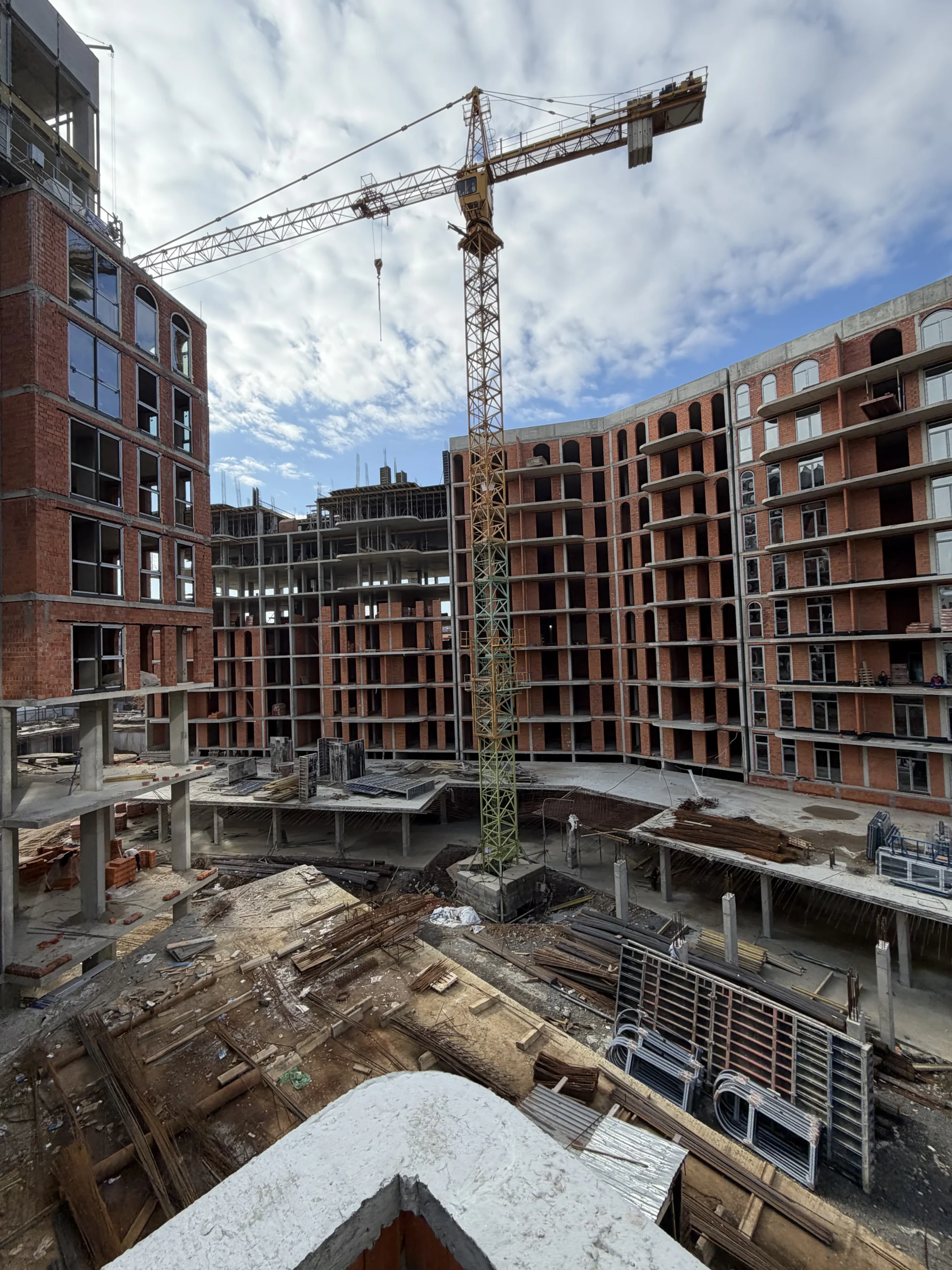

    Грудень став моментом, коли будівництво перейшло в нову фазу.
    У першій секції ми вже встановлюємо вхідні двері в квартири, почали шпаклювати коридори, монтуємо плінтуси прихованого типу.
    3 секція — фасадна кладка вже на 7 поверсі.
    5 та 6 секції — всі комунікації на місці, вода розводиться по квартирах, з нового року — стяжки.
    7 секція — гідроізоляція покрівлі, завершена електрика, і навіть у передсвяткові дні — старт монтажу вікон.
    8 секція — на початку року тут не було навіть котловану. Сьогодні — 8 із 9 поверхів кладки.
    Ми вже тягнемо 9 і 10 секції.
    На дев’ятій — 6 поверхів моноліту і майже завершена кладка другого поверху.
    На десятій — фундамент, гідроізоляція, зворотна засипка. Ми виходимо з найскладнішого етапу — підземних поверхів.
    Ми підняли два надземні поверхи нульового будинку — серця комплексу.
    Завершуємо моноліт стилобату, який стане входом у торгову алею.

  • Листопад 2025

    У 1 секції вже залито стяжку з 3-го по 7-й поверх. Попереду — завершити монтаж теплої підлоги у пентхаусах, залити останні площини, і ми переходимо до етапу внутрішніх оздоблювальних робіт.
    Фасади оживають дедалі більше: верхні поверхи пентхаусів уже набрали свій колір, тераси засяяли контрастами, декоративні карнизи фарбуються у проєктні відтінки, а світлий фактурний «барашок» лягає на стіни, утеплені та підготовлені під фініш.
    У першій частині торгового центру вже залито вертикальні елементи підземних поверхів.
    У середній частині комплексу — справжній ривок. Поки передні будинки переходять до оздоблення, секції 5–10 активно трансформуються з «каркасів» у повноцінні житлові будівлі.
    На 5 секції завершили
    роботи на даху. Усередині секції повністю завершено штукатурні роботи, розпочато сантехнічне розведення водопостачання по квартирах
    6 секція – завершено електромонтажні роботи, закінчено штукатурку на всіх поверхах, встановлено всі вікна та розпочато гідроізоляцію покрівлі.
    7 секція – змонтовано каналізаційні стояки та водостоки, а кладочні роботи вже на 9 поверсі.
    8 секція – завершено залиття сходових маршів і вже вимурувано чотири поверхи стін.

  • Жовтень 2025

    1 секція – Ззавершено монтаж внутрішніх інженерних мереж та виводів до систем опалення.
    Розпочато заливку стяжки — ще один крок до фінального вигляду внутрішніх просторів.
    3 секція
    Монолітні роботи — до рівня покрівлі.
    Кладочні роботи йдуть паралельно — розпочато 6-й поверх.
    5–6 секції
    Завершується встановлення вікон і на шостій секції — тепер обидва корпуси майже повністю «закриті» від зовнішніх впливів, що дозволяє продовжувати внутрішні процеси у будь-яку погоду.
    7–9 секції
    Восьма секція завершила моноліт і вже зведено два поверхи стін — темп роботи стабільно високий.
    Дев’ята секція виросла на два надземні поверхи, впевнено продовжуючи «доганяти» попередні корпуси.
    10 секція – проводиться точне вирівнювання та контроль відміток під подальше бетонування.

  • Вересень 2025

    1 секція – виконано гідроізоляцію всіх балконів, розпочато укладання плитки та мармурового оздоблення, розпочато заливку стяжки.
    Фасади 1–2 секцій – встановлюються об’ємні архітектурні елементи, а також розпочато нанесення фактурної штукатурки.
    3 секція – монолітні роботи — на фінальній стадії, кладочні роботи вже на 5 поверсі.
    5–6 секції – У 5 секції вже виконано два поверхи штукатурних робіт, а також залито стяжку на покрівлі. На шостій — одразу п’ять поверхів штукатурки, що свідчить про швидкий темп внутрішніх робіт.
    7–9 секції – на сьомій секції вже вимурували 7 поверхів, восьма секція завершила моноліт і вже зведено два поверхи стін, дев’ята секція також виросла на два надземні поверхи.
    10 секція – завершується підготовка основи під фундамент.

  • Серпень 2025

    1–2 секції: виконано стяжки та гідроізоляційні роботи на терасах пентхаусів та квартирах із барбекю-зонами, де майбутні власники проводитимуть будуть вечори з друзями чи сніданки з видом на місто.
    3 секція: монолітні роботи виконано до 7 поверху. Паралельно розпочато мурування житлових поверхів – вже готові 3-й і 4-й поверхи.
    У 5–6 секції: У п’ятій секції вже встановлені вікна Salamander та заведені електрокабелі до квартир. Шоста секція вийшла на фінал мурувальних робіт.
    7–9 секції: На сьомій секції вже фінішує моноліт покрівлі, одночасно зводяться перші поверхи кладки. Восьма секція виросла до 7 поверхів моноліту, а на дев’ятій завершені фундаменти й вертикальні конструкції підземного рівня.
    Паркінг і новий етап
    Під секціями 7–9 залито чорнову підбетонку, що стане основою для інженерних мереж і подальших робіт. А поруч уже готовий котлован під 10 секцію.

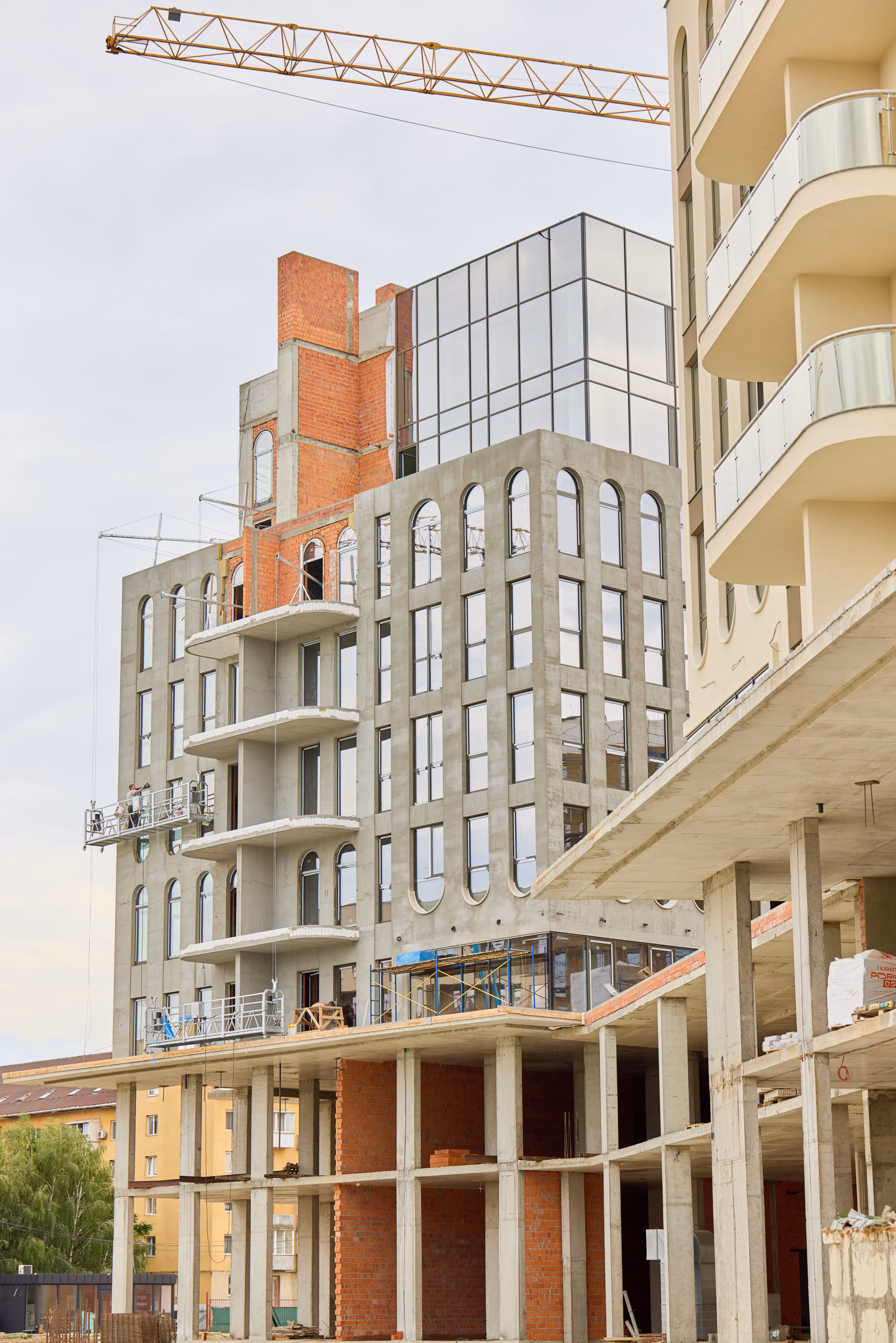

  • Липень 2025

    В 1–2 секціях:
    • виконанується розводка освітлення фасаду
    • розпочато монтаж декоративних карнизів і об’ємних елементів фасаду, що підкреслюють архітектуру будинку
    В 3 секції – монолітні роботи виконано до 7 поверху
    В 5–6 секціях – триває встановлення вікон Salamander та заведені електрокабелі до квартир. Шоста секція вийшла на фінал мурувальних робіт.
    В 7 секції моноліт досяг 7 поверху, розпочались мурувальні роботи на 1 поверсі
    8 секція вже досягла 5 поверху.

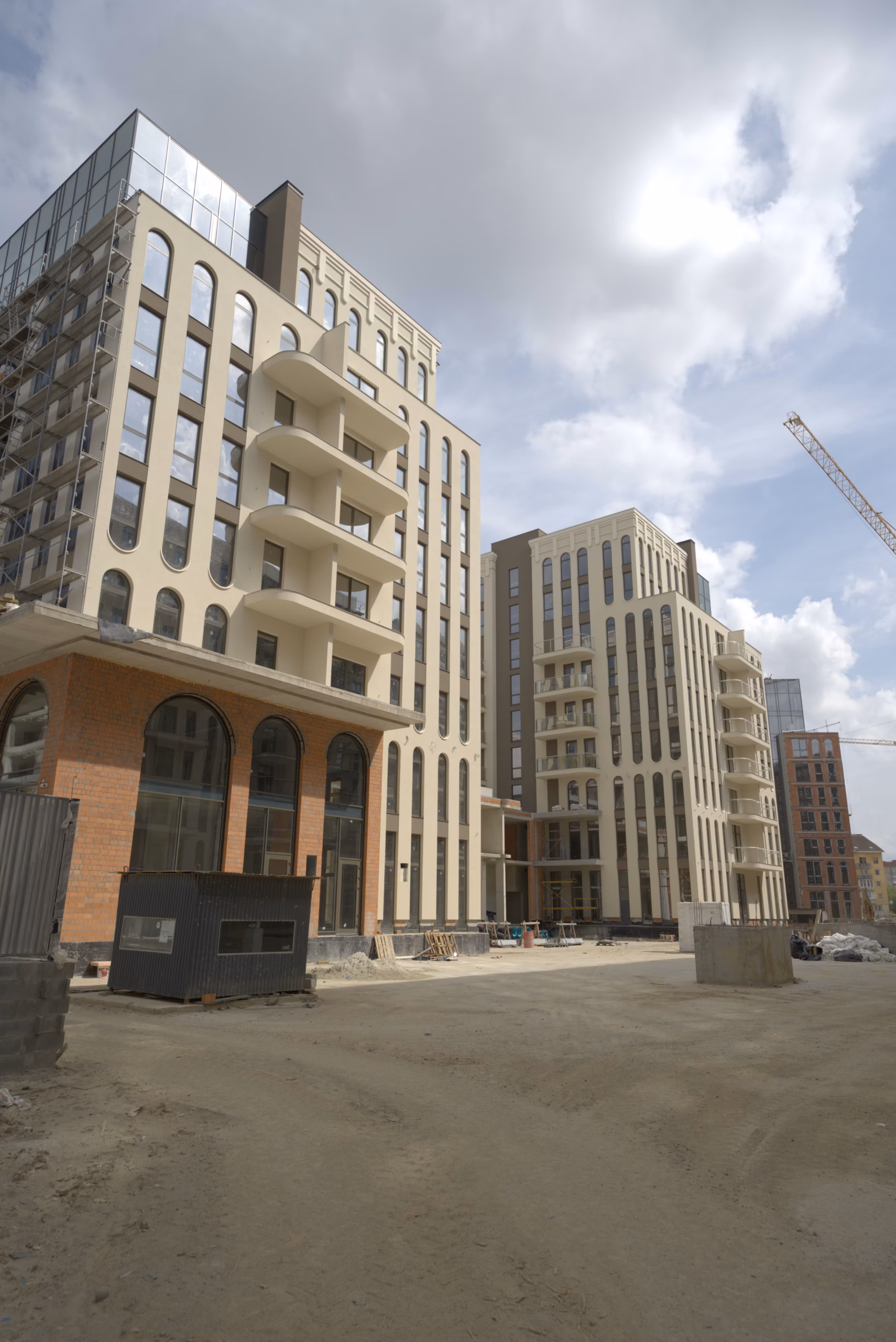

  • Червень 2025

    · 1 секція: -завершено внутрішню кладку в пентхаусах; -на покрівлі виконано повний комплекс: влаштовано гідроізоляційну мембрану та нанесено декоративне штукатурне покриття на окремих елементах; – завершено розведення ввідних електрокабелів до квартир; -проведено кабелі для живлення систем вентиляції.
    · 2 секція: -завершено повний цикл сантехнічного розведення у квартирах: встановлено стояки, виведено точки підключення водопостачання й санвузлів; -виконано стяжку на покрівлі.
    · 3 секція: Монолітні роботи дійшли до 5 поверху.
    · 5 секція: розпочато встановлення віконних систем Salamander; завершено мурування внутрішніх стін з цегли
    · 6 секція: продовжуються внутрішні кладочні роботи до 7 поверху
    · 7 секція: монолітні роботи вже на рівні 7 поверху
    · 8 секція: моноліт вже піднято до вертикальних елементів 4 поверху
    · 9 секція: розпочато монолітні роботи з фундаментної частини та вертикальних конструкцій підземного паркінгу

  • Травень 2025

    В 1 секції встановлено перші фасадні віконні системи на пентхаусах. Утеплено дві фасадні сторони. У 2 секції завершено штукатурні роботи на всіх поверхах. Завершено монтаж систем водопостачання та каналізації на 5 поверхах — у кожній квартирі вже заведено воду, встановлено стояки каналізації.

    В 3 секції монолітні роботи вже дійшли до третього поверху.

    В 5 секції завершуються фасадні кладочні роботи. Йде підготовка до монтажу віконних систем.

    В 6 секції кладка зовнішніх і внутрішніх стін на 7-му поверсі.

    В 7 секції монолітні роботи вже досягли 4 поверху.

    У 8 секції завершено заливку фундаментів та зворотну засипку.

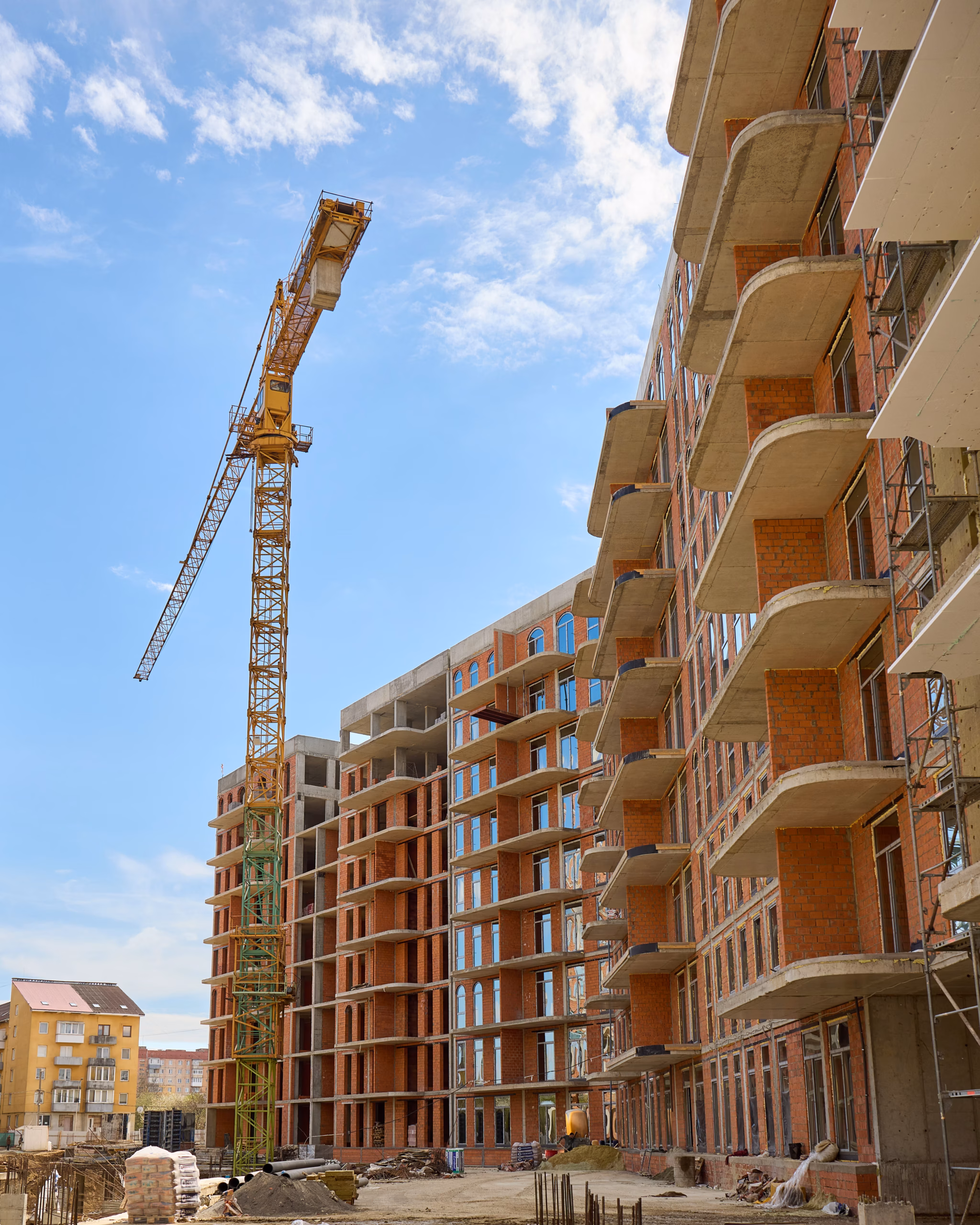

  • Квітень 2025

    В 1–2 секції розпочато мурування комерційних поверхів. Вікна встановлені на всіх поверхах — триває монтаж фасадних алюмінієвих систем у пентхаусах.
    Завершується прокладання електромереж та слаботочних систем — підготовка до підключення домофонів та інтернету. На фінальній стадії — монтаж вентиляційних трас димовидалення та підпору повітря для підземного паркінгу
    В 3 секції завершено монолітні роботи паркінгу та 1-го комерційного поверху — секція впевнено набирає висоту.

    В 5 та 6 секціях завершено моноліт 9 поверхів та активно триває мурування стін.
    В 7 секції розпочато монолітні роботи 2 поверху.
    У 8 секції завершено земельні роботи, виконуються монолітні конструкції фундаменту та підземного рівня.
    Завершено формування котловану для 9 секції.

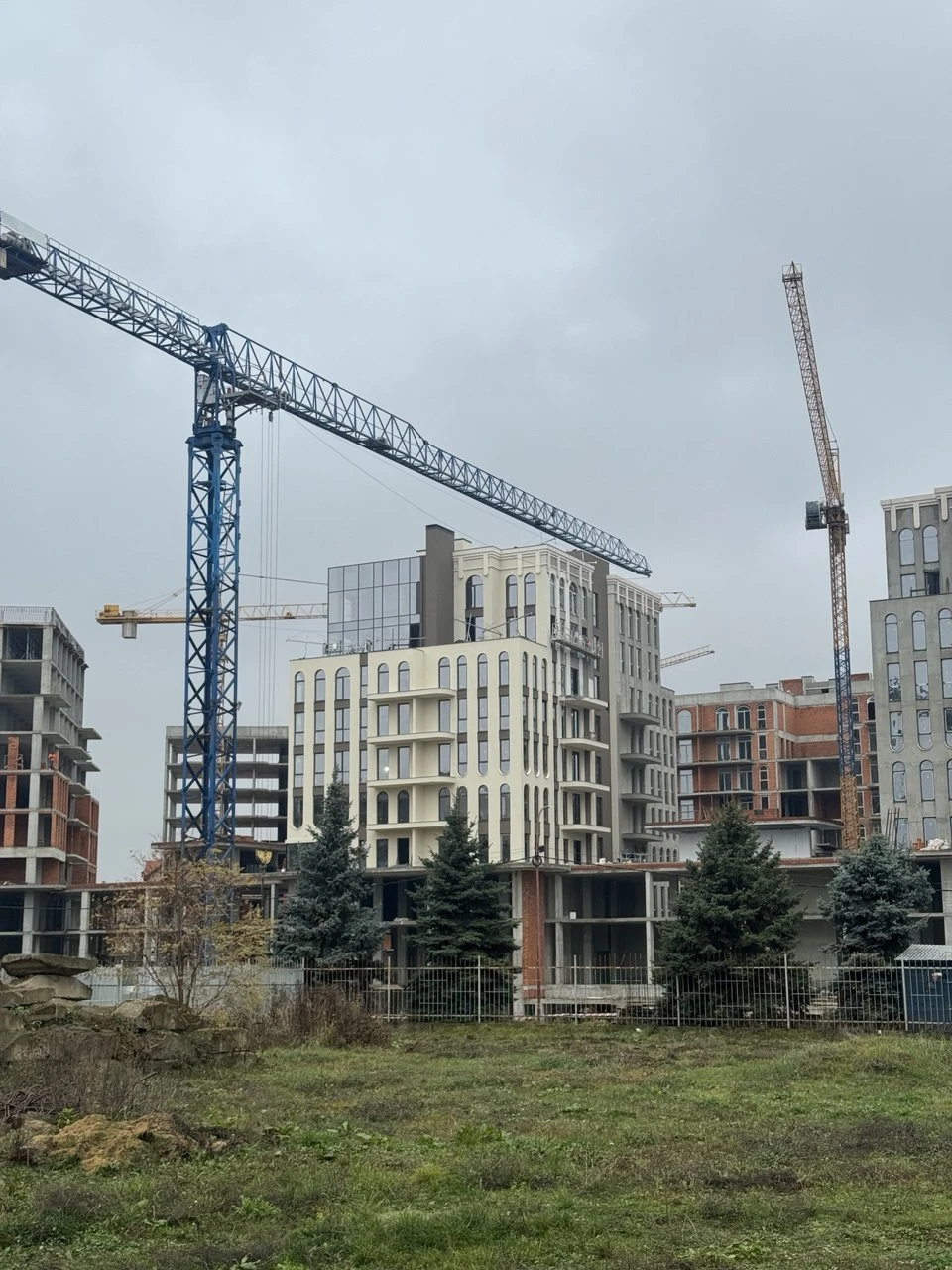

  • Жовтень 2024

    Завершено монолітні роботи на 8-9 поверхах 1 та 2 секції, тривають завершальні роботи із зведення монолітних конструкцій даху.

    Завершено роботи з мурування зовнішніх та несучих стін із керамоблоків на 3-5 поверхах 2 секції та 3-4 поверсі 1 секції, одночасно відбувається монтаж вентиляційних каналів із блоків.

    Продовжуються роботи із збільшення площі для складування будівельних матеріалів шляхом розчищення та вирівнювання території.

    На ділянці третьої секції тривають земляні роботи з підготовки котловану.

    На п’ятій і шостій секціях тривають роботи зі зведення монолітних конструкцій на 1-2 поверхах.

  • Вересень 2024

    Перші дві секції вже зведені до завершальних етапів монолітних робіт.
    На 3 та 4 поверхах тривають роботи з мурування зовнішніх та несучих стін із керамоблоків, відбувається монтаж вентиляційних каналів із блоків.
    Проводяться підготовчі роботи для утеплення фасадів.

    У пʼятій секції відбувається активна фаза зведення основної конструкції. Тим часом, у шостій секції вже завершено роботи з будівництва паркінгу, що дозволяє перейти до наступних етапів будівництва.

  • Червень 2024

    Встановлення сталевих конструкцій, розміщення арматурних сіток у каркасі для забезпечення міцності і стійкості, налиття бетону навколо арматури для формування монолітних конструкцій 1 та 2 секцій.

  • Березень 2024

    Підготовка грунту під фундамент. Організація системи водовідведення та дренажу у котловані, що необхідно для забезпечення водонепроникності та стійкості будівлі до впливу грунтових вод.

  • Грудень 2023

    Проведено викопувальні роботи, які включали в себе видалення верхнього шару грунту, формування котлована згідно з проектними параметрами, а також видалення та транспортування викидного матеріалу.

  • жовтень 2023

    Проведено викопувальні роботи, які включали в себе видалення верхнього шару грунту, формування котлована згідно з проектними параметрами, а також видалення та транспортування викидного матеріалу.

Карта

Прокласти маршрут
  • 5 хв до центру міста на авто хв до центру міста на авто
  • 3 хв до Боздоського парку пішки хв до Боздоського парку пішки
  • 5 хв до школи на авто хв до школи на авто
  • 3 хв до Епіцентру на авто хв до Епіцентру на авто
  • 5 хв до дитячого садочку пішки хв до дитячого садочку пішки

Зв’язатись з нами

    Ми цінуємо ваш інтерес до нашої компанії і готові надати вам вичерпну відповідь Наші фахівці вже працюють над цим, і ми з вами звяжемось найближчим часом.

    Відділ продажів
